Raccordements

Vous souhaitez vous raccorder à l'un des réseaux – énergie, télécommunications, eau, assainissement – de la Ville de Lausanne? Vous trouverez ci-dessous les informations nécessaires. A noter que les SiL et le Service de l’eau gèrent chacun un ou plusieurs réseaux, selon la commune du lieu de raccordement. Pour les autres demandes, veuillez-vous adresser à votre commune.

Contact

Notre réseau

Les SiL alimentent en électricité 5 communes de l'agglomération lausannoise et une commune valaisanne: Collonges (près de la centrale hydroélectrique de Lavey). Vous pouvez raccorder votre installation de production d'énergie (IPE) au réseau électrique des SiL, uniquement si elle se trouve sur notre zone de distribution.

Les démarches de raccordement

Le raccordement d’une unité de production d’énergie (centrale photovoltaïque, mini éolienne, groupe de secours) ou un système particulier (pompe à chaleur, borne de recharge pour véhicules électriques,...)  vise à connecter l’installation au réseau de distribution des SiL, par l’utilisation d’une ligne existante, son renforcement ou la mise en place de nouvelles lignes.

Pour vous raccorder au réseau électrique, nous vous prions de

  1. Prendre connaissance des Conditions de raccordement, particulièrement les C-IPE.
  2. Contacter un installateur agréé pour préparer un dossier. Votre électricien assurera la suite des démarches (élaboration des documents DRT, AI etc.) qui conduiront à la validation du raccordement.

Les modifications ou suppressions de vos installations doivent suivre le même processus.

Les installations concernées: IPE - Installation de Production d’Energie

L’IPE est une installation comprenant une ou plusieurs unités de production d’énergie (y compris une installation de raccordement) et tous les équipements électriques nécessaires à son fonctionnement. La délimitation technique d’une IPE se trouve, côté réseau, au niveau des bornes de sortie de l’interrupteur principal/de l’interrupteur de couplage.

Il existe un grand nombre de systèmes classés comme IPE, tous ne génèrent pas de l’électricité.

En Suisse, on distingue deux grandes familles d’installations solaires:

  • Installations avec consommation propre: une partie de l’électricité produite est consommée sur place.
  • Installations sans consommation propre: toute l’électricité est injectée dans le réseau.

Pour gérer ces situations, les SiL utilisent les interfaces IER (Interface Échange Réseau), qui définissent le type d’installation et les règles associées.
Sur cette page, nous présentons les principaux modèles utilisés. Les différents IPE sont catégorisés en 3 thématiques:

  • IPE concernant le raccordement de producteur et prosommateurs
  • IPE concernant le raccordement de modèle d’autoconsommation collective
  • IPE concernant le raccordement divers.

Les SiL utilisent l’abréviation IER (Interface Echange Réseau) pour définir les différents types d’IPE. Pour chacun d’eux, les documents à produire et les tarifs sont différents. La validation de la demande de raccordement technique (DRT) par les SiL fait office de contrat, et permet à votre électricien de poursuivre les travaux.

Indépendamment du modèle de raccordement, nous attirons l’attention que dans le cadre d’une installation solaire, il est important d’être attentif au mécanisme de reprise de l’énergie solaire GRD qui est en constante évolution réglementaire. Nous vous invitons à prendre connaissance de notre FAQ sur ce sujet.

Nos tarifs de reprise: Electricité - tarifs – Ville de Lausanne
Notre FAQ: Electricité - faq – Ville de Lausanne


Stabilité et la sécurité du réseau

Avec le développement des installations photovoltaïques, le réseau électrique est davantage sollicité, notamment lors des périodes de forte production.
Afin de garantir sa stabilité et sa sécurité, de nouvelles exigences s’appliquent aux installations photovoltaïques dès 2026.

Réglage automatique de la production P(U)

Dès 2026, l’activation du réglage P(U) est requise pour toute nouvelle installation.

Ce réglage doit être activé par votre électricien directement sur l’onduleur de votre installation photovoltaïque. Il permet d’adapter le niveau de puissance produite par votre installation en fonction de la tension du réseau.

Les frais de réglage sont à la charge du producteur.

Pour en savoir plus nous vous invitons à consulter la fiche d’information.

Limitation de la puissance d’injection

Afin d’éviter les risques de surtension du réseau, la puissance d’injection doit être limitée à 70% de la puissance installée pour toute nouvelle installation.

Ce principe, appelé écrêtage, consiste à limiter la puissance injectée par une installation photovoltaïque (PV) afin de ne pas dépasser un seuil défini, indépendamment de la puissance réellement disponible. Il doit être effectué par votre électricien:

  • Soit directement à l’onduleur, avec une limitation d’injection fixe minimale à 70%
  • Soit au point de raccordement (via le système de mesure)

Les frais de réglage sont à la charge du producteur.

Impact limité sur la production

Les installations photovoltaïques ne dépassent que rarement 70% de leur puissance installée et seulement pendant quelques heures par an. La limitation ne s’applique donc pas en permanence, mais uniquement lors de pics de production.

Les analyses réalisées par les Services industriels de Lausanne (SiL) montrent que la perte de production reste limitée et inférieure aux seuils définis par la réglementation (art. 19d OApEl), soit moins de 3 % par an.

Nous pouvons vous transmettre un rapport détaillé sur demande (exemple ici). Pour l’obtenir, veuillez remplir notre formulaire de contact en indiquant la puissance installée et votre tarif de reprise

D’autres questions sur ces mesures de sécurité et de flexibilité ? Consultez notre FAQ

IPE concernant le raccordement de producteur et prosommateurs

La production d'énergie est entièrement refoulée sur le réseau. Ce type de raccordement est soumis au tarif de reprise indiqué sans consommation propre. Pour ce type de raccordement, il est possible de vendre ou non les garanties d’origine aux SiL.

Idéal pour:

  • Hangars, parkings, bâtiments sans consommation locale
  • Grands toits agricoles ou industriels destinés uniquement à l’injection

Il est vivement conseillé d’étudier un modèle d’autoconsommation individuel ou collectif pour pouvoir autoconsommer l’énergie produite.

Documents à transmettre

1. DRT - Demande de Raccordement Technique pour les installations AC et DC par un installateur agréé via la plateforme "Elektroform"
2. Schéma unifilaire de l’installation
3. AI - Avis d’Installation AC + DC, après avoir reçu la DRT validée
4. IAT - Intervention sur Appareil de Tarification, après avoir reçu la DRT validée



Tarifs

Raccordement IPE: CHF HT
- Puissance < 30kVA 260.-
- Puissance > 30kVA 430.-

IER-P production pure

La production pure est par exemple adaptée sur un parking ou sur un couvert en extérieur où il n’y a pas de consommateurs.

© Ville de Lausanne

IER-P Production sans autoconsommation

La production sans autoconsommation est par exemple adaptée pour un toit d’une grange ou d’un entrepôt avec une faible consommation. Le consommateur ne bénéficie pas de l’énergie produite.

© Ville de Lausanne

L'énergie produite est autoconsommée par le propriétaire de l’installation. Si elle n'est pas totalement consommée, le surplus est refoulé sur le réseau.

Ce type de raccordement est soumis au tarif de reprise indiqué avec consommation propre. Pour ce type de raccordement, il est possible de vendre ou non les garanties d’origine aux SiL.

Idéal pour: maisons individuelles, PME, ateliers, bureaux

Documents à transmettre

1. DRT – Demande de Raccordement Technique par un installateur agréé via la plateforme "Elektroform"
2. Schéma unifilaire de l’installation
3. AI – Avis d’Installation AC + DC, après avoir reçu la DRT validée
4. IAT – Intervention sur Appareil de Tarification, après avoir reçu la DRT validée



Tarifs

Raccordement IPE CHF HT
- Puissance < 30kVA 260.-
- Puissance > 30kVA 430.-

Schéma cible

© Ville de Lausanne

IPE concernant le raccordement de modèle d’autoconsommation collective

L’autoconsommation collective a passablement évolué ces dernières années. Ci-dessous un historique des modèles. Chaque modèle est détaillé sur cette page

  • Dès 2014, Communauté d’Autoconsommateurs (CA), nouvelles conditions en 2023
  • Dès 2018, Regroupement dans le cadre de la consommation propre (RCP)
  • Dès 2025, Regroupement virtuel dans le cadre de la consommation propre (RCPv)
  • Dès 2026, Communauté électrique locale (CEL)
  • Dès 2026, Communauté d’Autoconsommateurs virtuelle (CAv)

Les communautés d'autoconsommateurs (CA) sont un modèle de pratique développé par les gestionnaires de réseaux de distribution (GRD) pour permettre l’autoconsommation en commun. Chaque propriétaire d’une installation photovoltaïque peut consommer tout ou une partie de l’énergie produite par ses panneaux. S’il le désire, il peut également en faire bénéficier ses voisins directs qui profitent ainsi d’une énergie renouvelable et locale. Nous appelons une communauté d’autoconsommateurs un groupe de personnes, voisins et voisines, qui consomment une électricité produite par une centrale solaire installée sur le toit de leur immeuble. Ce type de raccordement est soumis au tarif de reprise indiqué avec consommation propre. Pour ce type de raccordement, il est possible de vendre ou non les garanties d’origine aux SiL.

Lorsque plusieurs centrales solaires participent à la communauté, l’autoconsommation se fera en agrégant la production des différentes centrales.

La participation de chaque consommateur est volontaire. Chacun (locataire, propriétaire...) peut rejoindre ou quitter la communauté à tout moment. Le GRD reste responsable de l’approvisionnement des différents consommateurs finaux.

Le Membre recevra une facture des SiL avec la part soutirée du réseau.
Le Producteur recevra une facture des SiL composée de la rémunération de l’énergie refoulée sur le réseau.
La répartition et facturation aux membres de la part autoconsommée est du ressort du Producteur. Certains GRD et prestataires tiers proposent une solution de décompte et facturation.

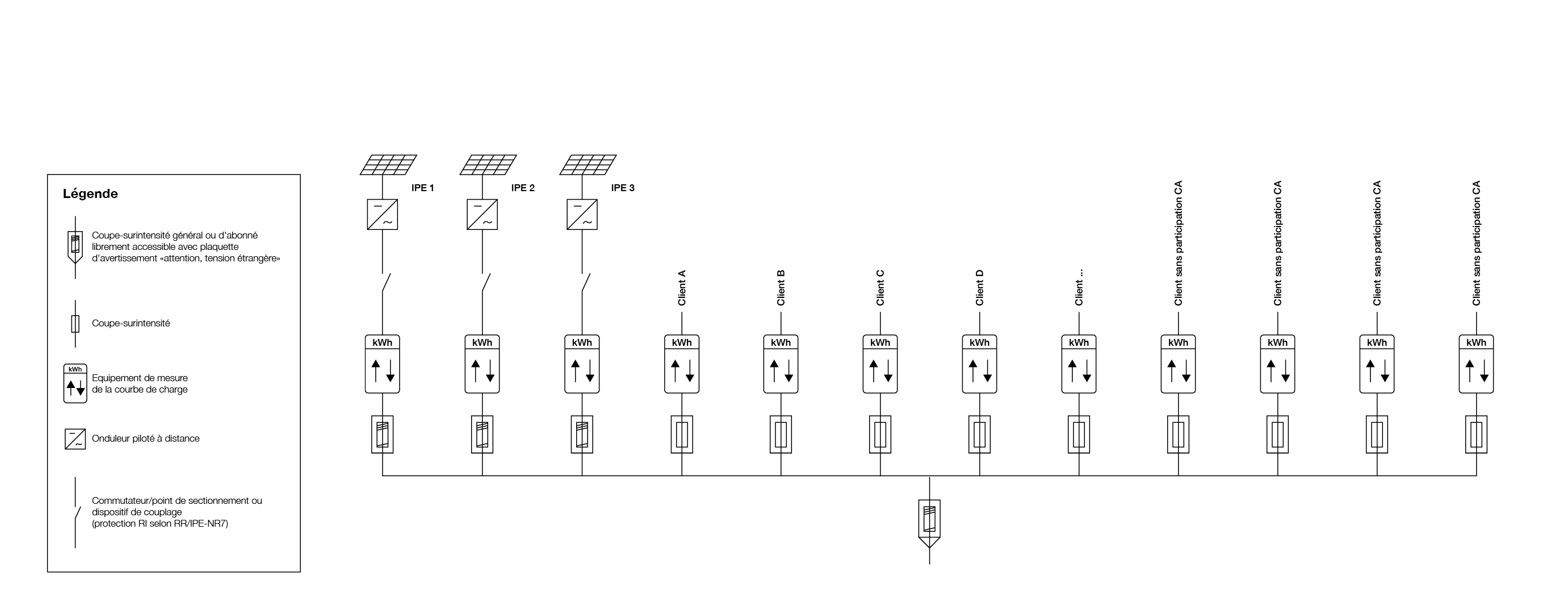

Idéal pour: Immeubles locatifs, PPE avec un seul bâtiment, sites où l’on veut faire profiter les locataires de l’énergie solaire produite sur leur bâtiment

Avantages: Permet d’offrir une électricité solaire locale à plusieurs utilisateurs sans montage trop complexe et sans changement de compteur. Flexibilité d’adhésion des membres.

Documents à transmettre

1. DRT - Demande de Raccordement Technique par un installateur agréé via la plateforme «Elektroform»
2. Schéma unifilaire de l’installation
3. AI - Avis d’Installation AC + DC, après avoir reçu la DRT validée
4. IAT – Intervention sur Appareil de Tarification, après avoir reçu la DRT validée
5. Formulaire de constitution d'une Communauté d'autoconsommation (CA)
6. Formulaire d'adhésion à une Communauté d'autoconsommation (CA)
7. Formulaire de retrait d'une Communauté d'autoconsommation (CA)
8. Formulaire de suppression d'une Communauté d'autoconsommation (CA)



Tarifs

Raccordement IPE CHF HT
- Puissance < 30kVA 260.-
- Puissance > 30kVA 430.-



Constitution d’une communauté d’autoconsommation (CA) CHF HT
- Bâtiment existant 260.-
- Bâtiment nouveau 210.-



Suppression d’une communauté d’autoconsommateurs (CA) CHF HT
- Suppression CA 310.-



Pose, dépose ou échange de compteurs d'énergie électrique
si demande spécifique (hors constitution, suppression et fait de vie)
CHF HT
- Intervention compteur sur demande (1er compteur) 80.-
- Intervention compteur sur demande (par compteur supplémentaire) 40.-

Schéma cible

© Ville de Lausanne

L’unique différence avec le modèle CA (IER-C) est le périmètre géographique. Le périmètre pour une CAv est étendu aux immeubles se trouvant sur la même ligne de raccordement et point de raccordement.

Les communautés d'autoconsommateurs virtuelles (CAv) sont un modèle de pratique développé par les gestionnaires de réseaux de distribution (GRD) pour permettre l’autoconsommation en commun. Chaque propriétaire d’une installation photovoltaïque peut consommer tout ou une partie de l’énergie produite par ses panneaux. S’il le désire, il peut également en faire bénéficier ses voisins de quartiers qui profitent ainsi d’une énergie renouvelable et locale. Nous appelons une communauté d’autoconsommateurs un groupe de personnes, voisins et voisines, qui consomment une électricité produite par une ou plusieurs centrales solaires installées sur les toits de leurs immeubles ou sur leurs immeubles voisins. Ce type de raccordement est soumis au tarif de reprise indiqué avec consommation propre. Pour ce type de raccordement, il est possible de vendre ou non les garanties d’origine aux SiL.

Lorsque plusieurs centrales solaires participent à la communauté, l’autoconsommation se fera en agrégeant la production des différentes centrales.

La participation de chaque consommateur est volontaire. Chacun (locataire, propriétaire,...) peut rejoindre ou quitter la communauté à tout moment. Le GRD reste responsable de l’approvisionnement des différents consommateurs finaux.

Le Membre recevra une facture des SiL avec la part soutirée du réseau.
Le Producteur recevra une facture des SiL composée de la rémunération de l’énergie refoulée sur le réseau.
La répartition et facturation aux membres de la part autoconsommée est du ressort du Producteur. Certains GRD et prestataires tiers proposent une solution de décompte et facturation.

Régies, bailleurs, coopératives d’habitation

Idéal pour: Immeubles locatifs, PPE avec plusieurs bâtiments, régies, bailleurs, coopératives d’habitation.
Avantages: Permet d’offrir un courant solaire local à plusieurs utilisateurs sans montage trop complexe et sans changement de compteur. Flexibilité d’adhésion des membres.

Documents à transmettre (identique à une CA)

1. DRT - Demande de Raccordement Technique par un installateur agréé via la plateforme «Elektroform»
2. Schéma unifilaire de l’installation
3. AI - Avis d’Installation AC + DC, après avoir reçu la DRT validée
4. IAT – Intervention sur Appareil de Tarification, après avoir reçu la DRT validée
5. Formulaire de constitution d'une Communauté d'autoconsommation (CA)
6. Formulaire d'adhésion à une Communauté d'autoconsommation (CA)
7. Formulaire de retrait d'une Communauté d'autoconsommation (CA)
8. Formulaire de suppression d'une Communauté d'autoconsommation (CA)



Tarifs

Raccordement IPE CHF HT
- Puissance < 30kVA 260.-
- Puissance > 30kVA 430.-



Constitution d’une communauté d’autoconsommation (CA) CHF HT
- Bâtiment existant 260.-
- Bâtiment nouveau 210.-



Suppression d’une communauté d’autoconsommateurs (CA) CHF HT
- Suppression CA 310.-



Pose, dépose ou échange de compteurs d'énergie électrique
si demande spécifique (hors constitution, suppression et fait de vie)
CHF HT
- Intervention compteur sur demande (1er compteur) 80.-
- Intervention compteur sur demande (par compteur supplémentaire) 40.-

Schéma cible

© Ville de Lausanne

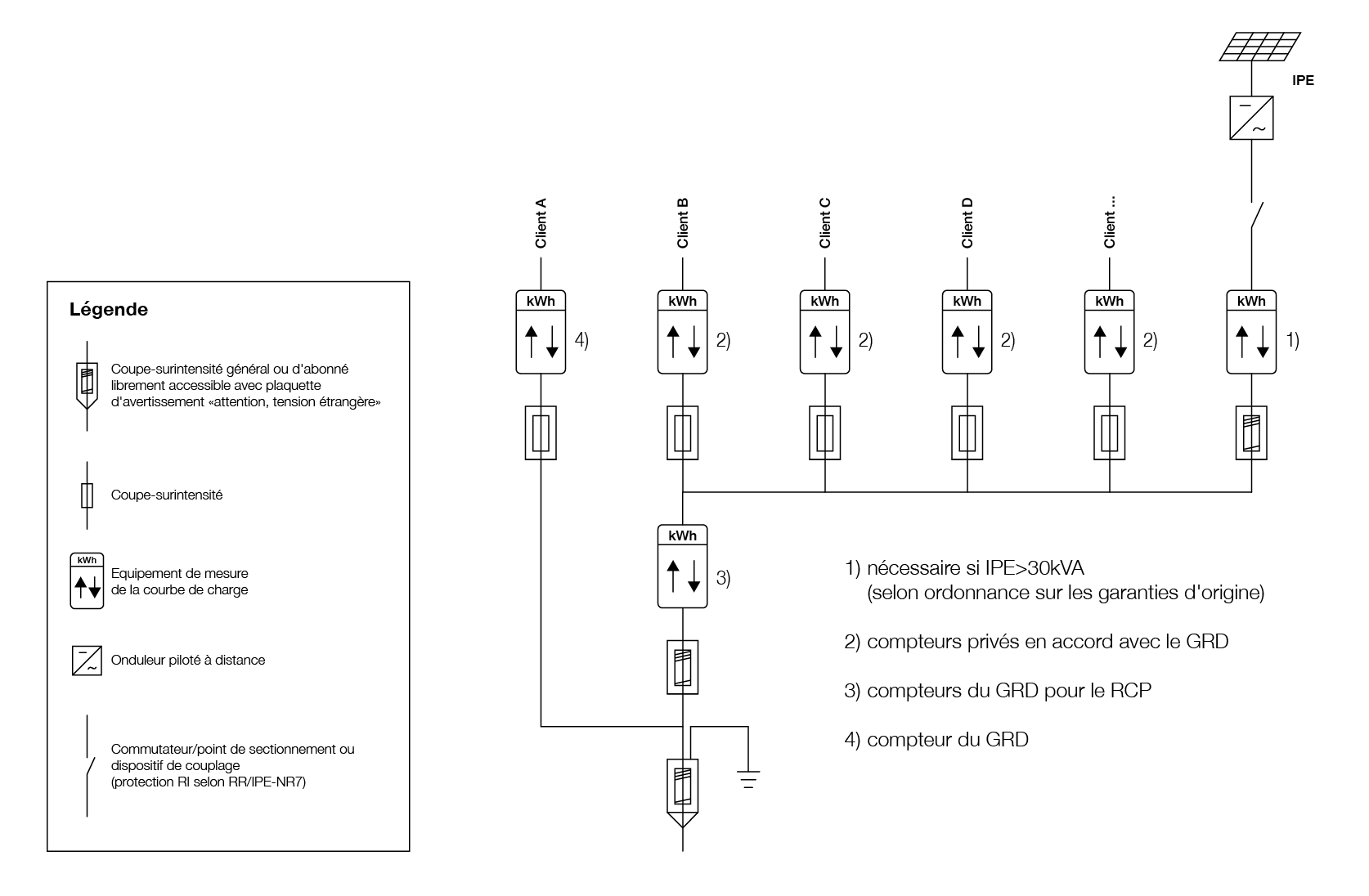

Si plusieurs propriétaires fonciers ayant qualité de consommateurs finaux se partagent un même lieu de production, ils peuvent se regrouper dans la perspective d’une consommation propre commune, pour autant que la puissance totale de production soit considérable par rapport à la puissance de raccordement au point de mesure (art.18, al. 1 LEne). Pour ce faire, ils concluent une convention entre eux ainsi qu’avec l’exploitant de l’installation. (art. 17 LEne)

L’objectif est de permettre à ses voisins de consommer sa propre production afin de maximiser la consommation sur place (c’est-à-dire de produire et consommer sur place au maximum).

Les propriétaires doivent se trouver sur des parcelles contiguës. Les terrains qui ne sont séparés que par une rue, une voie ferrée ou un cours d’eau sont également considérés comme contigus, moyennant l’accord du propriétaire concerné (art. 14 OEne). Généralement la Commune de Lausanne n’accorde pas le passage sur son Domaine Publique.

Seule l’électricité qui n’utilise pas le réseau du gestionnaire de réseau entre l’installation de production et la consommation est considérée comme faisant l’objet d’une consommation propre sur le lieu de production.

La puissance de production des IPE doit être au moins de 10% de la puissance totale du raccordement du RCP (art. 15 OEne).

Les propriétaires fonciers prennent eux-mêmes en charge les coûts liés à l’introduction de la consommation propre commune, dans la mesure où ils ne sont pas couverts par la rémunération pour l’utilisation du réseau (art. 14 LApEl). Ils ne peuvent pas les répercuter sur les locataires ou les fermiers.

Documents à transmettre

1. DRT – Demande de Raccordement Technique pour les installations AC et DC par un installateur électricien agréé via la plateforme "Elektroform"
2. Schéma unifilaire de l’installation
3. AI – Avis d’Installation AC + DC (après avoir reçu la DRT validée)
4. IAT – Intervention sur Appareil de Tarification (après avoir reçu la DRT validée)
5. Formulaire de demande de constitution
6. Formulaire d’annonce de changement dans la composition
7. Formulaire pour le registre du contrôle OIBT (nouvelle construction)

Tarifs

Raccordement IPE CHF HT
- Puissance < 30kVA 260.-
- Puissance > 30kVA 430.-



Constitution d’un regroupement pour la consommation propre (RCP) CHF HT
- Bâtiment existant 310.-
- Bâtiment nouveau 260.-



Suppression d’un regroupement pour la consommation propre (RCP) CHF HT
- Suppression RCP 310.-



Pose, dépose ou échange de compteurs d'énergie électrique si demande spécifique (hors constitution, suppression et fait de vie) CHF HT
- Intervention compteur sur demande (1er compteur) 80.-
- Intervention compteur sur demande (par compteur supplémentaire) 40.-

Schéma cible

© Ville de Lausanne

Regroupement virtuel

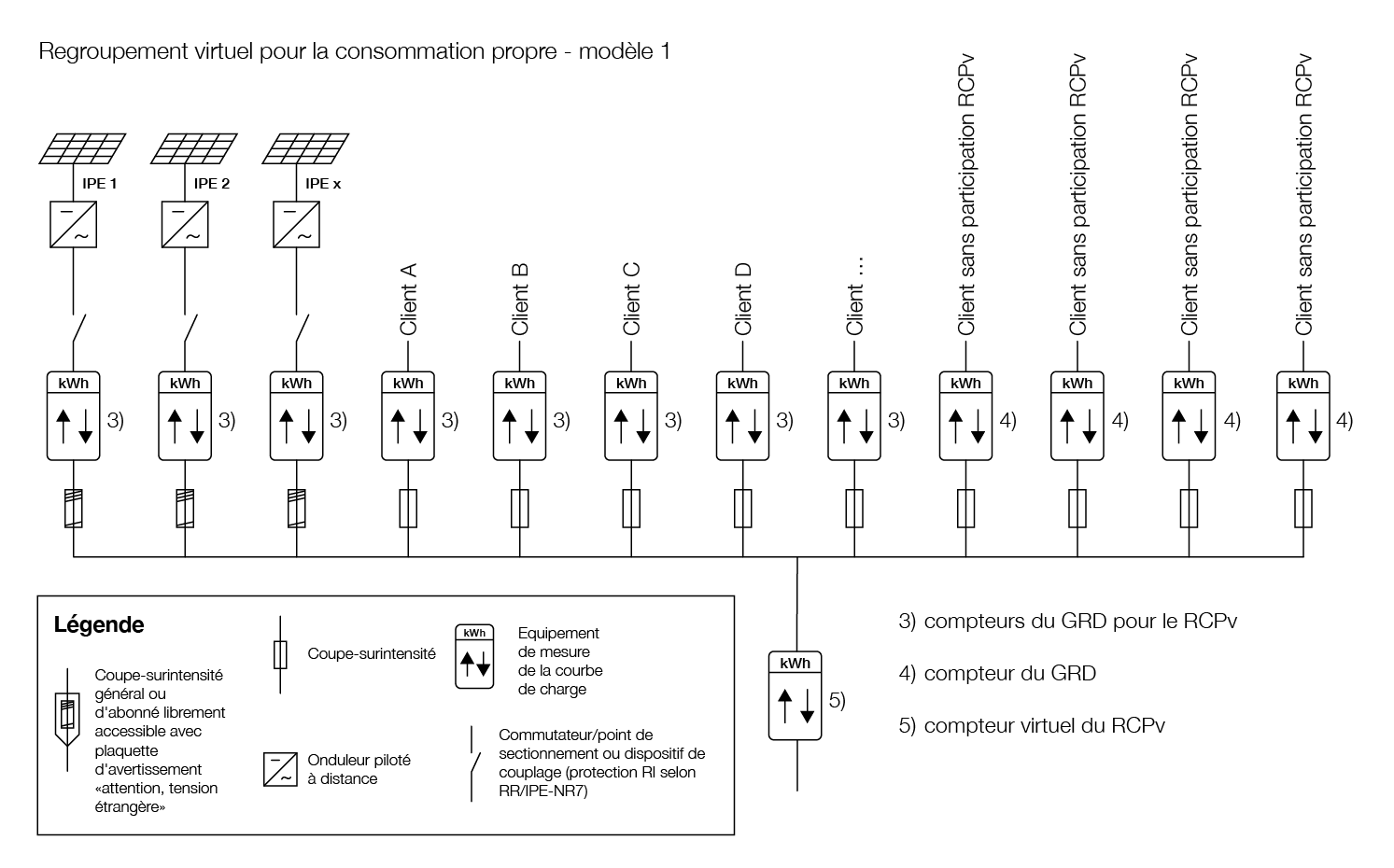

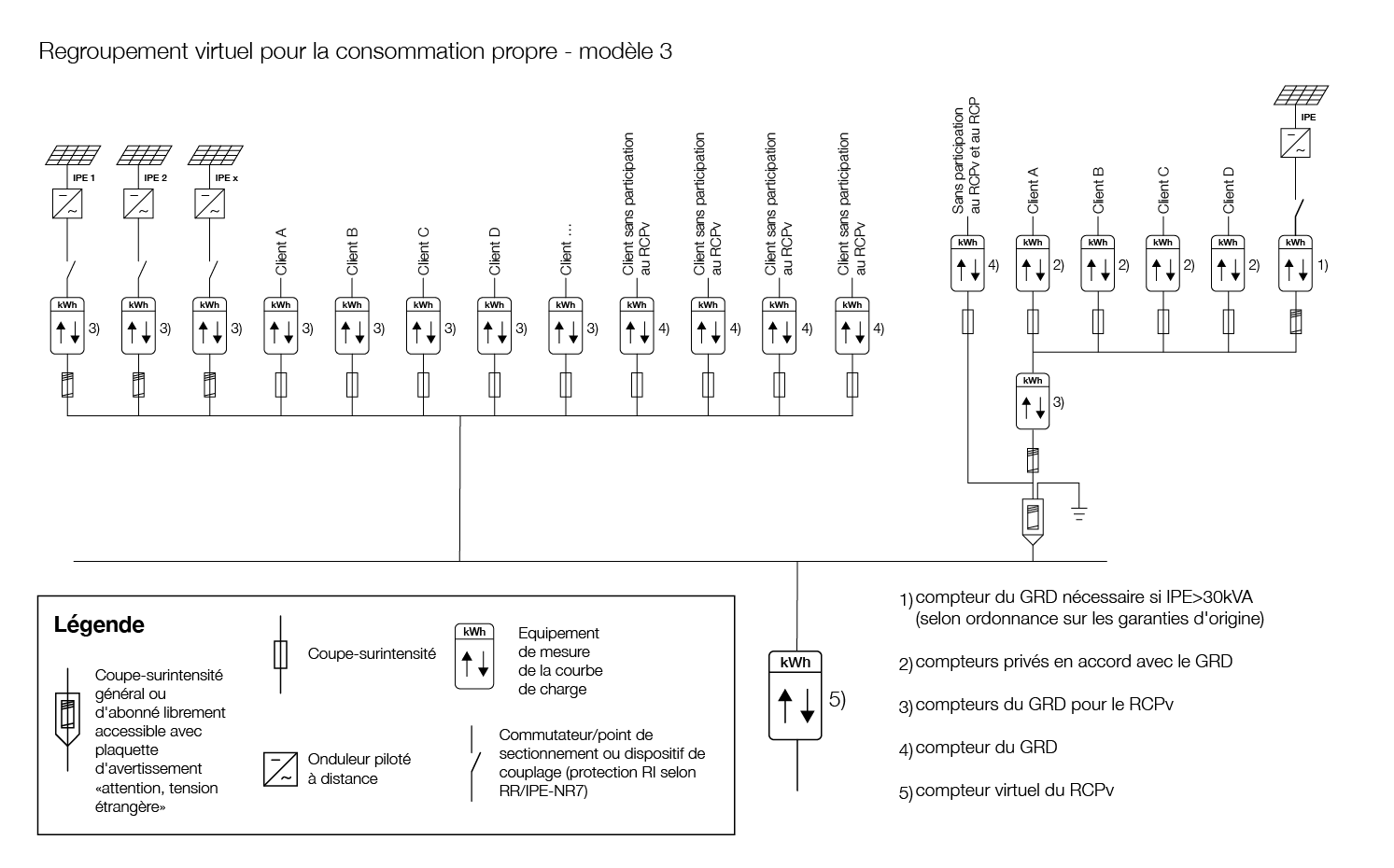

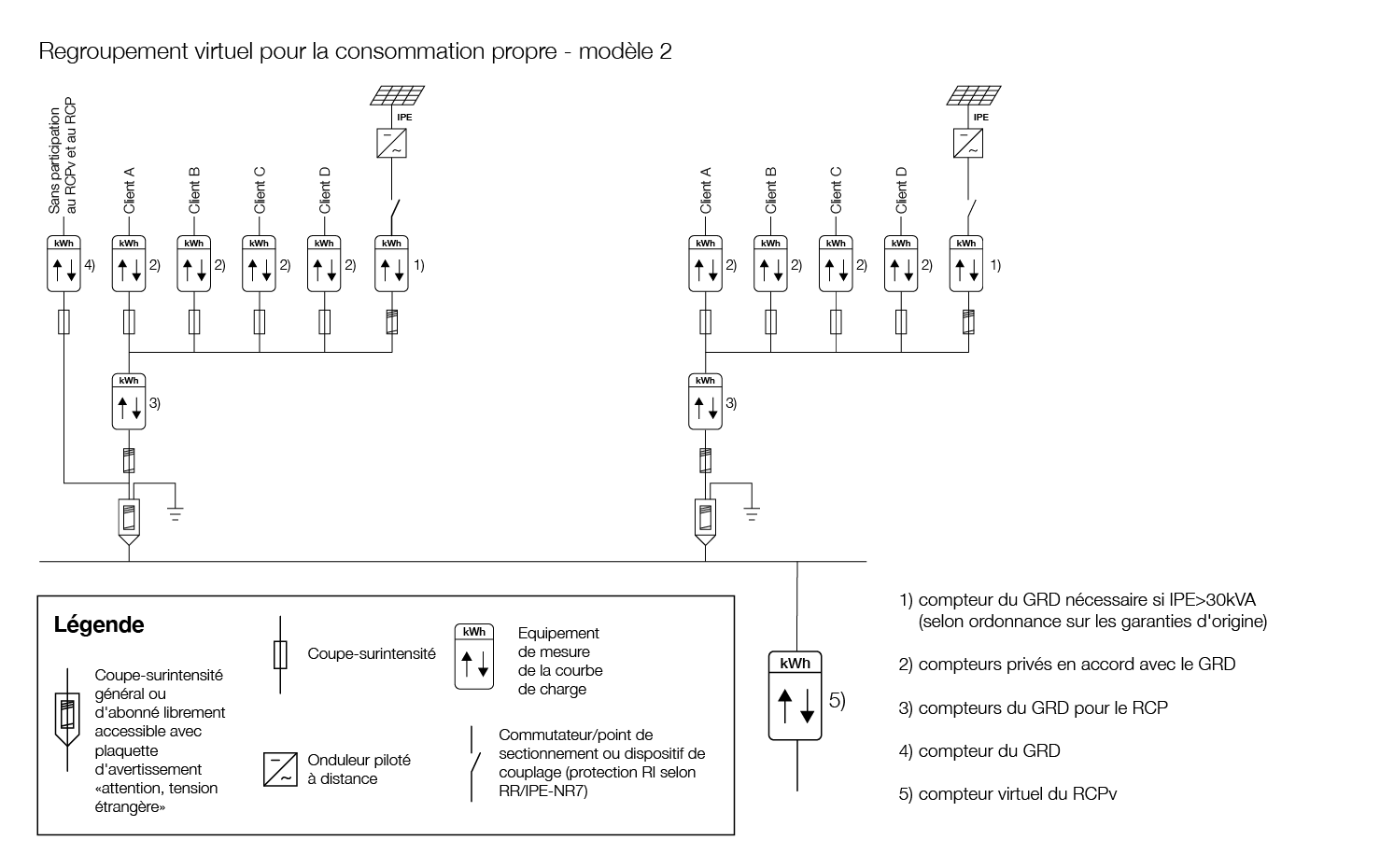

Une RCPv (Regroupement pour la Consommation Propre virtuel) est une forme particulière de regroupement de consommateurs RCP partageant un même lieu de production, dans laquelle plusieurs propriétaires ou consommateurs finaux s’associent pour consommer ensemble l’électricité produite localement (par exemple via panneaux solaires), sans utiliser le réseau public des SiL pour cette consommation interne. La particularité du RCPv est que, contrairement à un regroupement RCP “physique”, il peut utiliser la ligne de raccordement et l’infrastructure locale au point de raccordement tout en étant considéré comme de la consommation propre, conformément au droit fédéral.

Des questions sur les démarches à suivre ? Contactez-nous à raccordements@lausanne.ch

Documents à transmettre

1. Schéma unifilaire de l’installation
2. Formulaire de demande de constitution RCPv


Schéma cible

© Ville de Lausanne
© Ville de Lausanne
© Ville de Lausanne

Documents à télécharger

1. Schéma cibles


Communauté électrique locale

La CEL est une communauté énergétique à plus grande échelle.Les habitants d’une même commune peuvent échanger leur énergie via le réseau public, avec un tarif adapté.

Pour une CEL, la réduction du tarif réseau est de 40 % lorsque tous les participants sont raccordés au même niveau de réseau sans changement de tension, et de 20 % dès qu’une transformation de tension est nécessaire entre producteurs et consommateurs.

La production solaire intégrée à la communauté électrique locale (CEL) doit représenter au moins 5 % de la puissance totale des consommateurs participants pour que la communauté soit valable.
Pour rejoindre une Communauté électrique locale, il suffit d’être un consommateur, un producteur d’énergie renouvelable ou un utilisateur de stockage situé dans la même commune et sur le même réseau local que les autres membres, sachant qu’un participant ne peut appartenir qu’à une seule CEL.

Des questions sur les démarches à suivre pour l'éligibilité et la constitution d'une CEL ? Contactez-nous à raccordements@lausanne.ch

Documents à transmettre

1. Formulaire de demande de constitution CEL

IPE concernant les divers raccordements

Installation Plug & Play

Une installation photovoltaïque Plug & Play est une installation qui peut être directement branchée sur une prise extérieure pour l’alimentation énergétique décentralisée dans le réseau électrique.

En Suisse, les habitants sont en droit d'installer chez eux une petite installation solaire photovoltaïque, dite "Plug & Play" (ou "plug-and-play"), d'une puissance maximale de 600 W et qui se connecte directement dans une prise électrique standard extérieure.

Une installation solaire Plug & Play doit respecter les conditions suivantes*:

  1. Sa puissance de production électrique ne doit pas dépasser 600 W, afin d'éviter tout risque d'échauffement du câblage électrique du bâtiment lorsque des appareils soutirent déjà beaucoup d'électricité.

  2. Elle doit être accompagnée d'une déclaration de conformité: tous ses composants doivent respecter les normes citées dans l'article 6 de l'OMBT (Ordonnance sur les matériels électriques à basse tension).

  3. Matériel obligatoire : un dispositif de protection à courant différentiel-résiduel (PRCD, type B, 30 mA) dans le câble d’alimentation ou dans la fiche secteur du côté AC du matériel OU un dispositif de surveillance du courant différentiel-résiduel sensible à tous les types de courant (RCMU - intégré à l’interface micro-onduleur / installation électrique).

La mise en place d’une installation PV Plug&Play doit être notifiée auprès des SiL.

L’information doit nous parvenir avant la mise en service à l’adresse raccordements@lausanne.ch avec les informations suivantes :

  • numéro de référence SiL (indiqué sur votre facture SiL)
  • déclaration de conformité de l'installation

* les SiL se réservent le droit de refuser l’installation d’un système en cas de configuration électrique spéciale

Les Services industriels de Lausanne sont dans l’obligation de rétribuer l’énergie refoulée, issue des installations PV Plug&Play, sur son réseau de distribution (selon les tarifs de reprise en vigueur, sans garantie d’origine).

L’exploitation d’une installation photovoltaïque Plug & Play n’entraîne pas, pour les SiL, l’obligation (anticipée) de poser un compteur intelligent.

Les démarches concernant l’annonce et la configuration ne sont pas facturées.

En cas de déménagement, votre installation PV Plug & Play est automatiquement désactivée sauf annonce particulière de votre part.

Exemples d’installations électriques pour lesquelles cette directive s’applique (liste non exhaustive):

  • Stations de recharge (bornes) pour la mobilité électrique sans ou avec réinjection (stations de recharge bidirectionnelles)
  • Installation de stockage d’énergie (batteries) avec ou sans réinjection dans le réseau de distribution à basse tension
  • Pompe à chaleur (PAC)
  • Installations chaleur-force
  • Centrales à biomasse
  • Centrales hydroélectriques
  • Groupes électrogènes de secours (ASI) et installations auxiliaires d’alimentation, dans la mesure où ceux-ci sont exploités en parallèle avec le réseau de distribution à basse tension,

Documents à transmettre

  1. DRT – Demande de Raccordement Technique pour les installations AC et DC par un installateur électricien agréé
  2. Schéma unifilaire de l’installation
  3. AI – Avis d’Installation (après avoir reçu la DRT validée)
  4. IAT – Intervention sur Appareil de Tarification (après avoir reçu la DRT validée) pour le cas où le compteur doit être changé / remplacé, etc.

Règlements

Retrouvez les différents règlements propres à la livraison ou à la distribution des énergies ainsi que les prescriptions d'installation relatives aux branchements concernés sur notre page règlements

Obtenez rapidement vos plans de réseaux afin de planifier votre raccordement

Vos commandes de plans directement sur www.plans-reseaux.ch

FAQ – Écrêtage à 70% de la puissance photovoltaïque

Lorsque de nombreuses installations photovoltaïques produisent simultanément beaucoup d’électricité, une grande quantité d’énergie est injectée sur le réseau local. Cela peut entraîner une hausse locale de la tension électrique, particulièrement en bout de ligne. Une tension trop élevée peut provoquer le déclanchement d’installations photovoltaïques, le dysfonctionnement ou des dommages aux appareils électriques ou encore une surconsommation.
La régulation vise à maintenir la tension afin de garantir la stabilité et la sécurité du réseau.

Lorsque la production solaire dépasse temporairement la consommation locale, la tension du réseau peut dépasser les valeurs admissibles. Avant chaque nouvelle installation, nous réalisons une simulation technique afin d’évaluer son impact sur le voisinage. Si nous identifions un risque de surtension ou de congestion, des mesures doivent être prises. La solution la plus directe consiste à renforcer le réseau électrique (fouilles, changement des câbles, …). Ces interventions sont, d’une part, très coûteuses, avec une participation financière à la charge du producteur, et d’autre part, elles peuvent entraîner de longs délais avant la mise en service. Pour limiter les besoins de renforcement, nous privilégions des solutions d’optimisation/flexibilité telles que l’écrêtage à 70%.

L’écrêtage à 70% consiste à limiter la puissance maximale injectée sur le réseau à 70% de la puissance installée de l’installation photovoltaïque. L’électricien met en place ce réglage soit directement sur l’onduleur, soit au point de raccordement (via le système de mesure, gestion intelligente de l'énergie (SGE)). Cette mesure permet d’éviter des travaux de renforcement lourds (fouilles, changement des câbles), possiblement à charge des producteurs. Cela permet également de mettre en service davantage d’installations dans un même quartier avant de devoir prendre des mesures plus contraignantes.

L’écrêtage permet d’intégrer jusqu’à 30% d’installations photovoltaïques supplémentaires sans renforcer le réseau, toute en entraînant une perte d’énergie mineure pour le client. Réduire les besoins de renforcement contribue à limiter les coûts d’infrastructure et donc de maîtriser le prix final de l’électricité. Cette mesure permet aussi de réduire les délais de mise en service des installations. Il s’agit donc d’une solution qui permet de poursuivre l’essor du solaire sans que les contraintes du réseau électrique ne devienne un frein.

Non. Les analyses montrent que la perte de production annuelle est très faible. Selon l’installation, elle est toujours inférieure à 3 %, presque toujours inférieure à 1 % et en moyenne autour des 0.05%.

Les clients ont le choix entre un écrêtage à 70% mesuré à l’onduleur (sans frais) ou au point de raccordement (avec potentiel surcoût d’installation à la charge du client). Mesurer au niveau du point de raccordement permet de prendre en compte l’autoconsommation et ainsi réduire la limitation de production PV. Cela ajoute néanmoins une complexité de technique et d’infrastructure à mettre en place à la charge du client.

Oui. Vous pouvez choisir la solution que vous voulez

Non. L’écrêtage à 70% est considéré comme une « flexibilité garantie» au sens de l’article 19d de l’ordonnance suisse sur l’approvisionnement en électricité (OApEl).  Lorsqu’il entraîne une perte inférieure à 3 % de l’énergie produite annuellement, il ne donne pas droit à une rémunération.

Nous vous informons une fois par année de l’estimation de l’énergie non produite par votre installation lorsque celle-ci est soumise à l’écrêtage.
Vous pouvez également nous contacter à tout moment afin d’obtenir une estimation actualisée de l’énergie non produite depuis le début de l’année.

L’estimation n’est pas évidente car on ne peut pas mesurer de l’énergie qui n’a pas été produite.

L’énergie perdue est estimée à 2 kWh ce qui correspondrait à un manque à gagner de 20 centimes.

L’énergie perdue est estimée à 104 kWh ce qui correspondrait à un manque à gagner de 11 francs et 40 centimes.

L’énergie perdue est estimée à 450 kWh ce qui correspondrait à un manque à gagner de 32 francs et 40 centimes.

L’énergie perdue est estimée à 30 kWh ce qui correspondrait à un manque à gagner de 1 franc 60 centimes.

Sur demande uniquement, nous vous transmettrons un rapport détaillé (exemple ici). Pour l’obtenir, veuillez remplir notre formulaire de contact en indiquant la puissance installée et votre tarif de reprise.

Pour toute question complémentaire, vous pouvez nous contacter via notre formulaire de contact

FAQ – P(U) : Adapter la production solaire au réseau

Lorsque de nombreuses installations photovoltaïques produisent simultanément beaucoup d’électricité, une grande quantité d’énergie est injectée sur le réseau local. Cela peut entraîner une hausse locale de la tension électrique, particulièrement en bout de ligne. Une tension trop élevée peut provoquer le déclanchement d’installations photovoltaïques, le dysfonctionnement ou des dommages aux appareils électriques ou encore une surconsommation.
La régulation vise à maintenir la tension afin de garantir la stabilité et la sécurité du réseau.

Lorsque la production solaire dépasse temporairement la consommation locale, la tension du réseau peut dépasser les valeurs admissibles. Avant chaque nouvelle installation, nous réalisons une simulation technique afin d’évaluer son impact sur le voisinage. Si nous identifions un risque de surtension ou de congestion, des mesures doivent être prises. La solution la plus directe consiste à renforcer le réseau électrique (fouilles, changement des câbles, …). Ces interventions sont, d’une part, très coûteuses, avec une participation financière à la charge du producteur, et d’autre part, elles peuvent entraîner de longs délais avant la mise en service. Pour limiter les besoins de renforcement, nous privilégions des solutions d’optimisation/flexibilité telles que l’écrêtage à 70%.

Le P(U) — prononcé « P de U » — est une fonction de régulation intégrée à l’onduleur. Elle adapte automatiquement la puissance active produite (P) en fonction de la tension du réseau (U). Lorsque la tension augmente au-delà de certains seuils, l’onduleur réduit progressivement la puissance injectée afin de préserver la stabilité du réseau. Il s’agit d’un mécanisme de sécurité qui contribue à limiter les situations de surtension sur le réseau basse tension.

Le réseau électrique est dimensionné pour une certaine puissance. Lors de fortes productions solaires — typiquement en été, par beau temps et avec une faible consommation locale — la tension peut augmenter et le réseau peut atteindre ses limites, en particulier s’il se trouve déjà dans une situation d’exploitation temporairement dégradée. Par exemple lors de travaux à proximité, lorsque le flux d’électricité est dévié vers un tronçon plus long du réseau, lorsqu’une installation injecte une puissance supérieure à celle annoncée. La fonction P(U) permet d’agir automatiquement dans ces situations en réduisant temporairement la puissance injectée, afin de préserver la stabilité et la sécurité du réseau.

Lorsque la tension du réseau dépasse un seuil prédéfini, cela indique une situation locale de surcharge ou de surtension. La fonction P(U) réduit alors progressivement la puissance injectée par l’installation photovoltaïque afin de stabiliser la tension. Dès que la tension revient dans la plage admissible, l’onduleur rétablit automatiquement la production jusqu’à sa puissance maximale.

Non. Le P(U) constitue une mesure de sécurité et, pour la grande majorité des installations, il ne s’active jamais. La réduction de puissance intervient uniquement sur de courtes périodes, lorsque la tension du réseau dépasse les seuils admissibles, généralement dans des situations d’exploitation temporairement dégradées. Dans de rares cas, certaines installations peuvent être concernées de manière exceptionnelle. La perte d’énergie associée reste toutefois négligeable.

Non, ou de manière négligeable. La rentabilité d’une installation photovoltaïque dépend de l’énergie produite sur l’année (kWh). La fonction P(U) ne concerne qu’une très faible part de cette production, et uniquement dans des situations exceptionnelles où le réseau se trouve temporairement dans une configuration d’exploitation dégradée. En pratique, cette régulation n’a pas d’influence notable sur la rentabilité de l’installation.

Le P(U) est activé directement sur l’onduleur par votre électricien, selon les consignes transmises après l’analyse du réseau.

Oui. La technologie P(U) est déjà disponible sur tous les onduleurs solaires actuels, ce qui permet une mise en œuvre simple et rapide.

Vous n’avez aucune démarche à entreprendre. L’électricien chargé de la mise en service de l’installation paramètre la fonction P(U) conformément aux exigences en vigueur. Ce réglage fait partie de ses obligations pour toute nouvelle installation photovoltaïque.

Pour toute question complémentaire, vous pouvez nous contacter via notre formulaire de contact
