Guide du mandataire / Gestion de projets
Représentant des services communaux maîtres de l'ouvrage, le service collabore avec des entités privées mandatées: architecte, ingénieur, spécialiste, etc.

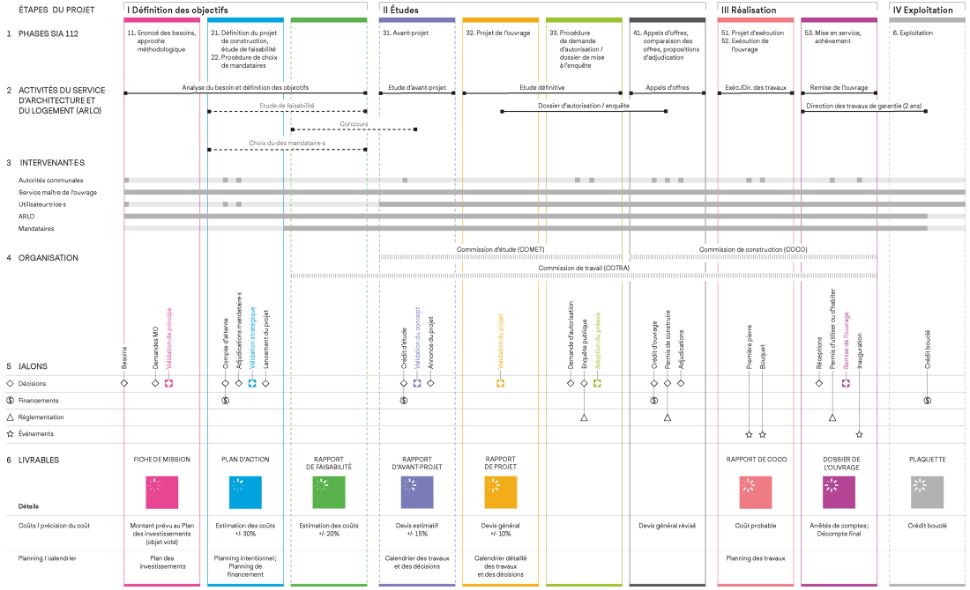

Cette collaboration se base sur le guide du mandataire. Ce guide est structuré selon les phases d’un projet, conformément à la norme SIA 112 «Modèle – Etude et conduite de projet» (version 2014)
Objectifs: besoins, objectifs et conditions-cadres définis, approche méthodologique choisie
Phase / activités réalisées par le Service d’architecture et logement
Objectifs: marche à suivre et organisation déterminées, données de base pour le projet définies, faisabilité démontrée, définition et cahier des charges du projet établis. Choix du prestataire, ou du projet, répondant le mieux aux exigences
Phases du projet / activités | Livrables | Documentation / exemples |
---|---|---|
Réaliser une étude de faisabilité du projet | Etude de faisabilité: – conditions et contraintes; – programme; – concepts, esquisses et variantes; – estimation des coûts; – planning intentionnel; – évaluation des risques |
|
Organiser un concours | Règlement – programme du concours |
31. Avant-projet
Objectifs: solution optimisée du point de vue de la conception et de la rentabilité
Phases du projet / activités | Livrables | Documentation / exemples |
---|---|---|
Participer à la détermination de l’organisation du projet et des mandataires | Organisation / organigramme | – |
Participer au choix des mandataires | Appel d'offres des mandataires | |
Etablir l'avant-projet | Avant-projet: – concepts architectural, constructif et techniques; – programme des locaux; – plans (format DXF); – calendrier des travaux et des décisions; – risques complétés et mis à jour; – rapport d’avant-projet; Participation aux séances de commission d'étude (COMET) et rapports |
|
Etablir le devis estimatif | Devis estimatif ±15% |
– |
Demander les offres et établir les paiements | Bons de commande; Propositions d'adjudication; Grille de paiement |
32. Projet de l'ouvrage
Objectifs: projet et coûts optimisés, délais définis
Phases du projet / activités | Livrables | Documentation / exemples |
---|---|---|
Etablir le projet de l’ouvrage | Projet de l’ouvrage: – concepts constructifs et matériaux; – concepts des ingénieurs et des spécialistes; – plans (format DXF); – calendrier détaillé des travaux et des décisions; – risques complétés et mis à jour; – rapport de projet; Participation aux séances de commission d'étude (COMET) et rapports |
|
Etablir le devis général |
Devis général ±10% |
– |
Demander les offres et établir les paiements | Bons de commande; Propositions d'adjudication; Grille de paiement |
33. Procédure de demande d’autorisation / dossier de mise à l’enquête
Objectifs: projet approuvé, coûts et délais vérifiés, crédit de construction approuvé
Phases du projet / activités | Livrables | Documentation / exemples |
---|---|---|
Produire le dossier de demande d’autorisation de construire / mise à l’enquête | Dossier de demande d’autorisation de construire / mise à l’enquête | |
Demander les offres et établir les paiements | Bons de commande; Propositions d’adjudication; Grille de paiement |
Objectifs: contrats de vente et d’entreprise conclus
Phases du projet / activités | Livrables | Documentation / exemples |
---|---|---|
Préparer les appels d’offres / soumissions | Dossier d’appel d’offres: – planning des appels d’offres; – critères d’évaluation |
|
Procéder aux appels d’offres | Dossiers d’appel d’offres | |
Analyser et comparer les offres | Tableau comparatif | |
Réviser le devis général | Devis général: CFC à 4 chiffres |
– |
Demander les offres et établir les paiements | Bons de commande; Propositions d'adjudication; Grille de paiement |
51. Projet d’exécution
Objectifs: projet prêt pour l’exécution de l’ouvrage
Phases du projet / activités | Livrables | Documentation / exemples |
---|---|---|
Proposer des adjudicataires | Propositions d'adjudication | |
Etablir les bons de commande | Bons de commande | |
Etablir les contrats | Contrats d'entreprise et de mandat | |
Préparer l’exécution | Choix constructifs et de matérialisation; Documents pour l’exécution; Plans (format DXF); Calendrier détaillé des travaux et des décisions complété et mis à jour; Risques complétés et mis à jour; Participation aux séances de commission de construction (COCO) et rapports |
|
Organiser le démarrage du chantier | Organisation et participation à la séance de démarrage; Annonce des travaux / avis d'ouverture de chantier |
|
Gérer les coûts | Coût probable | – |
Etablir les paiements | Grille de paiement |
– |
52. Exécution de l’ouvrage
Objectifs: ouvrage réalisé selon cahier des charges et contrat
Phases du projet / activités | Livrables | Documentation / exemples |
---|---|---|
Suivre l’exécution de l’ouvrage | Participation aux séances de commission de construction (COCO) et rapports | |
Assurer la réception commune (de parties de l’ouvrage) | Procès-verbaux de réception commune | |
Gérer les coûts | Coût probable | – |
Adjuger les compléments | Propositions d'adjudication complémentaires | |
Etablir les avenants aux contrats d’entreprises | Avenants aux contrats d'entreprises |
53. Mise en service, achèvement
Objectifs: ouvrage réceptionné et mis en service, décompte final accepté, défauts éliminés
Phases du projet / activités | Livrables | Documentation / exemples |
---|---|---|
Etablir le décompte final | Arrêtés de compte; Décompte final |
|
Etablir le dossier de l’ouvrage | Dossier de l’ouvrage comprenant la liste des contrats d’entretien; Plans révisés (format DXF) |
|
Etablir la vérification finale (après le délai de garantie) | Procès-verbal de vérification finale | |
Direction des travaux de garantie | – | – |
Objectifs: fonctionnement garanti et optimisé. Etat de l’ouvrage identifié, entretien assuré. Durabilité et valeur de l’ouvrage maintenues pour le reste de sa durée d’utilisation
Phase / activités réalisées par le service maître de l'ouvrage
Légendes «Documentation/exemples»:
(e): exemple
(l): lien
(m): modèle
(s): standard
